关于库存部分
如果你拥有 Supply Plan 模块,你的许多记录会根据记录类型包含一个库存部分。
库存部分

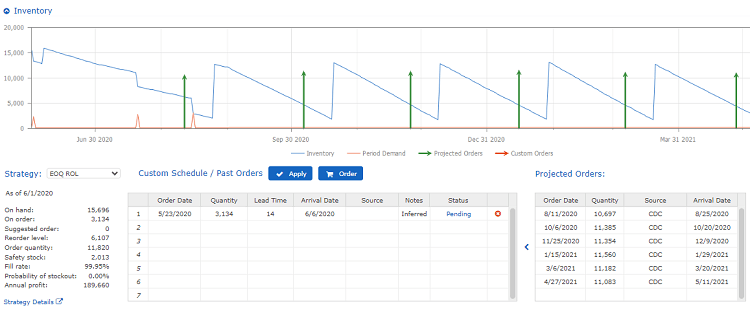

该图表显示从你的 ERP/MRP 数据库中提取的以下信息:
- 蓝线:当前现有库存
- 红线:产品的提前期需求(通常为常数)
提前期需求是在提前期内预计消耗的总单位数。例如,如果你的需求是每月 100 个单位,提前期为两个月,则提前期需求为 200 个单位。 - 带箭头的绿线:显示应何时下达预计订单 - 带箭头的红线:显示何时下达自定义订单,以便你可以看到对库存的影响
图表开头可能显示波动,但经过几个期间后,一种模式开始显现,从而形成优化的计划。
记录中库存部分的信息用于生成库存状态报表。
参见使用库存状态。
关于 Strategy 部分
记录中的 Strategy 部分显示你正在处理的记录当前使用哪个策略。Strategy 部分中的设置控制用于生成库存图表的计算。在下图中,使用了每周一策略(每周一下达订单)。
可用的 Strategy 选项在实施 CCH Tagetik Supply Chain Planning 之前确定。当物料停产时应用 Non Stock 策略(无论需求如何,都不重新订购)。

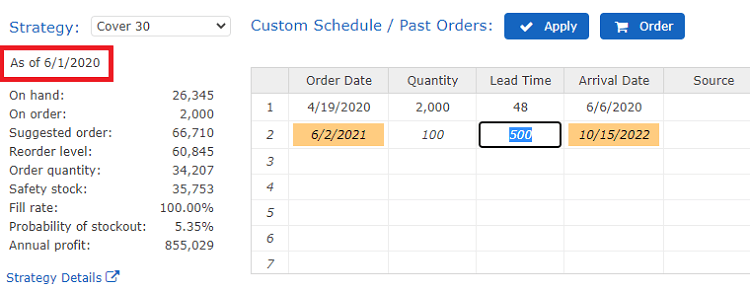

Strategy 部分中的某些值是计算得出的(使用当前生效的 Strategy 计划),而其他值是常量。以下选项显示在 Strategy 部分中:
Strategy 部分选项
| 选项 | 描述 |
|---|---|
| 现有库存 | 持有的总单位数。 |
| 在途订单 | 已订购(尚未入库)的单位数。 |
| 建议订单 | 系统建议在计划订单日期订购的单位数。在计划订单日期之前,此数字始终为 0。例如,如果你使用了每周一策略,则除周一外,所有日期的建议订单值均为 0。 |
| 再订货水平 | 你的库存达到最低水平(需要再订货)时的单位数。 |
| 订单数量 | 最小值(再订货水平)与最大值(建议订单)之间的差值。 |
| 安全库存 | 值根据当前生效的 Strategy 记录计算。安全库存计算取决于所使用的策略类型,并且高度依赖于不确定性和标准差。CCH Tagetik Supply Chain Planning 的安全库存计算是确定安全库存的标准版本的一种形式,但增加了复杂性和细微差别。 |
| 满足率 | 值可能根据当前生效的 Strategy 记录计算。要使物料始终有库存,请将其设置为 100%。满足率是从库存中满足且无延期订单的订单百分比。如果满足率低于 100%,你可能需要强制缺货以达到预期结果。例如,如果需求没有不确定性,则零安全库存将产生 100% 的满足率。如果满足率目标为 99%,则安全库存必须为负。计划缺货听起来可能很奇怪,但当需求存在不确定性时,它能提供利润优化的结果。 |
| 缺货概率: | 你的库存降至零(缺货)的可能性。 |
| 年度利润 | 销售额减去与该物料库存管理相关的任何成本。 |
Strategy Details 链接会打开你正在处理的记录当前使用的 Strategy 记录。
参见Strategy 记录。
预计计划部分
预计计划部分是 CCH Tagetik Supply Chain Planning 建议的最优计划,它根据需求、现有库存、在途库存和其他策略详细信息计算得出。在实施 CCH Tagetik Supply Chain Planning 后需要几个期间才能确定优化的计划。
自定义计划/历史订单部分
自定义计划/历史订单部分与调整和覆盖部分类似。你可以在此处更改预计计划中当前的任何信息。例如,如果你有合同义务在特定日期购买特定数量的物料,你可以在此处调整信息。Notes 列允许你在该单元格中键入内容,然后可以导出到 ERP 系统。Status 列让你了解订单是已导入、待处理还是已挂起。
- Imported 表示订单已导入计划并已批准。
- Pending 表示订单需要导出和处理。
- On hold 表示订单在流程中的某处等待决策。
- On hold - shift 表示如果运行库存订单时订单日期早于当前日期,则订单日期可以调整为与当前日期相同。
- On hold - stick 表示运行库存订单时订单日期不变。
你可能会在自定义计划中注意到推断订单(Inferred Orders)。当物料有在途订单数量但没有订单计划时,CCH Tagetik Supply Chain Planning 会创建这些订单。
调整预计计划中的物料
-
执行以下操作之一:
-
在预计计划表中:
-
选择你需要更改的条目。
任何先前的条目都会自动包含在你的选择中。 - 要将所选物料移动到自定义计划表,请单击预计计划表左侧的小于号。 - 在自定义计划表中,单击任意单元格内部并更改/添加详细信息。
当你更改某个选项时,表中的其他条目会自动调整以适应预设参数。例如,如果你的提前期为 14 天,并且你调整了订单日期,则到达日期会自动更改为 14 天后。
如果显示的到达日期发生在过去,CCH Tagetik Supply Chain Planning 会自动将其移动到 As of 日期加一。这在后台发生;到达日期在屏幕上保持不变。例如,如果到达日期为 2018/10/21,当前(或 As of)日期为 2018/11/1,则系统在后台将日期设置为 2018/11/2。此操作会持续发生,直到物料到达。
如果表中的任何信息超出 As of 日期或你公司设置的 Supply Plan Horizon,表中的信息会高亮显示,以让你知道已超出参数。
记录的 Strategy 部分
2. 要添加或删除表行,请在最右侧列中选择以下之一:
- Ins:在你当前所在条目的上方插入一行。
- Del:删除该行。
- 完成更改后,单击 Apply。
- 要删除所有更改,单击 Clear。
历史物料不会从表中移除。
5. 要将更改保存到预测,请在屏幕右上角单击 Save。
6. 要将更改保存到数据库,请在菜单(
)上单击 Save All Changes。
