创建连续性报表
连续性(Continuity)报告设定一个固定时间点,供您与已批准的计划进行比较,以查看值如何随时间变化和演变。

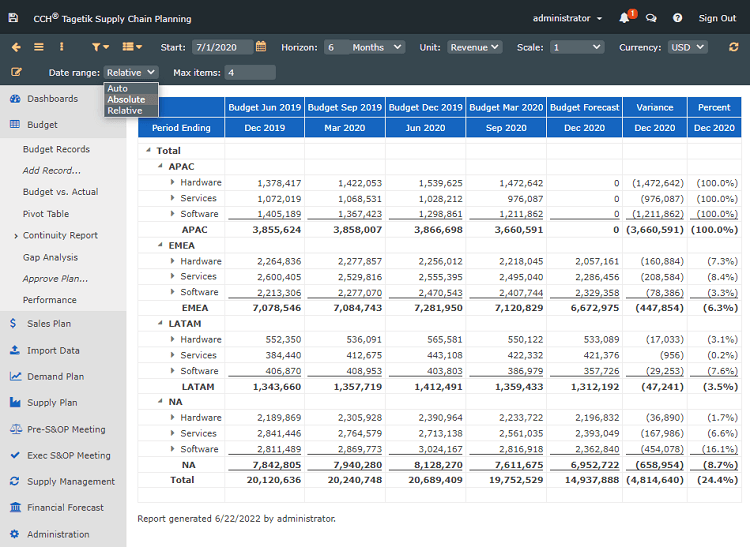

连续性报告

报告列标题表示以下内容:
报告标题
| 标题 | 描述 |
|---|---|
| 日期 | 表示报告中包含的已批准计划(或检查点) |
| 差异 | 显示最新检查点与先前已批准计划的比较情况。可以使用工具栏选项自定义此信息。 |
| 百分比 | 显示当前数据与最近已批准计划之间的百分比差异 |
日期范围(Date Range)行显示从开始日期到您在顶部工具栏中设置的范围(Horizon),相对于检查点(或已批准计划)。
参见创建和使用检查点。
参见比较检查点。
参见批准计划。
创建连续性报告
- 在左窗格中,导航到现有的连续性报告。
- 要指定报告中要包含的信息,请在页面顶部的工具栏中设置以下参数:
顶部菜单工具栏选项
| 选项 | 描述 |
|---|---|
| 开始 | 键入或选择报告的起始日期。 |
| 范围 | 键入预测期间数的数值,并选择以下之一: - 年 - 半年 - 季度 - 月 - 周 - 日 - 4-4-5 |
| 缩放 | 选择所显示值的缩放比例: - % - 1 - 000 - 000,000 值始终显示为整数。 |
| 币种 | 选择值的币种类型。请联系您的 CCH Tagetik Supply Chain Planning 管理员以添加币种类型。 |
| 3. 在页面顶部的下方工具栏中,设置以下参数: |
工具栏参数
| 参数 | 描述 |
|---|---|
| 日期范围 | - 自动:从最近的检查点开始,并根据您在最大项数(Max items)中输入的内容,拉入相应数量的检查点。例如,如果您处于 2024 年 2 月,系统会拉入 2024 年 1 月的检查点作为最近的检查点。如果最大项数字段中为 4,系统还会拉入 2023 年 12 月、2023 年 11 月和 2023 年 10 月。 - 绝对:对报告中包含的每个检查点使用相同的日期范围和范围。例如,如果您处于 2024 年 2 月,范围为 6 个月,系统会在第 2 行拉入 2024 年 7 月(当前日期后 6 个月)的预测。如果最大项数字段中为 4,系统会在第一行将 7 月与前 4 个月(2023 年 10 月、2023 年 11 月、2023 年 12 月和 2024 年 1 月)进行比较。 - 相对:为接下来的 x 个期间设置范围。日期范围根据检查点创建的时间进行更新。 注意:相对日期范围会忽略开始日期。 例如,如果您处于 2024 年 2 月,选择 3 个月的范围,最大项数字段中为 4,底行显示前 3 个月加上当前月(2023 年 11 月、2023 年 12 月、2024 年 1 月和 2024 年 2 月)的数据。顶行显示每个月之前的 3 个月(2023 年 11 月与 2023 年 8 月比较;2023 年 12 月与 2023 年 9 月比较;2024 年 1 月与 2023 年 10 月比较;2024 年 2 月与 2023 年 11 月比较)。 |
| 最大项数 | 键入要包含在报告中的检查点数量。 |
4. 要刷新报告,请在顶部工具栏中单击重新计算(Recalculate)图标( ). |
可以向下钻取到特定记录,并通过将鼠标悬停在总计上来创建图表。
参见在报告和界面中停靠图表。
还可以将界面下载为 Excel 文件,或创建视图以保存以供将来使用。
参见将预测数据复制到其他程序。
参见创建和使用视图。
).
