关于映射
如果已开启,地图会显示在“调整与覆盖”表格下方,并作为产能规划的一部分使用。本节帮助你可视化该部件在生产周期中所处的位置。中心是当前物料。右侧显示创建该部件所需的内容。左侧显示该部件完成后将流向何处。

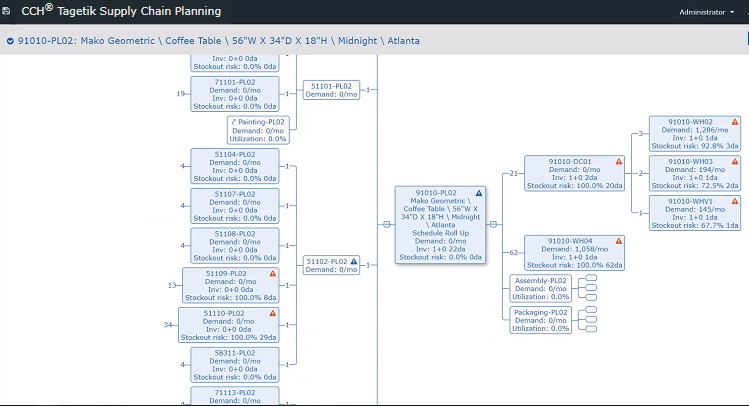

节点图

当鼠标悬停在每个方块上时,会显示你拥有的关于该部件的所有信息:
图节点信息
| 信息 | 描述 |
|---|---|
| 部件编号 | 数据库中分配给该部件的编号 |
| 描述 | 用于标识该部件的简要描述 |
| 计划汇总 | 何时需要为另一个部件准备库存 |
| 需求 | 该物料每月的需求量 |
| 利用率 | 百分比 |
| 库存 | 库存中的单位数量以及预计可维持的天数 |
| 缺货风险 | 风险百分比以及距离缺货还有多少天 |
| 警告三角形 | 当该物料耗尽会影响你的生产计划时,会显示警告三角形。红色三角形表示: - 如果该记录不是 BOM 资源且已设置 IO,则红色警告预测你将缺货: 1. 在补货提前期内;且 2. 基于 IO 策略设置。这意味着你没有机会及时下达并收到新订单以避免缺货。例如,你的补货提前期可能是 3 天,但你采用每周一策略,而今天是周二。这意味着你必须等待 9 天才能获得更多库存(等到下周一才能下达订单(6 天),然后再等到周四订单到达(再 3 天))。 - 如果该记录是 BOM 资源,则红色警告表示你产能超限。 蓝色三角形表示 - 如果该记录不是 BOM 资源且已设置 IO,则蓝色警告表示节点图中该节点的上游存在红色警告。蓝色警告是一种软警告,表示你未来可能因此出现缺货问题,但就目前而言,你不会在补货提前期内缺货。 |
点击任意方块可转到该记录。
