添加替代调整

替代调整模拟需求从一个产品转移到另一个产品。当您应用替代时,旧产品过渡到新产品,包括所有历史数据。如果替代将在未来发生,则预测会经历过渡,并最终以所有历史数据过渡到新项目而结束。

您可以使用替代来模拟:

  • 过渡

一个产品替换另一个产品。 - 逐步淘汰

一个产品逐渐淘汰并不再销售。 - 蚕食

新产品与现有产品竞争,并将蚕食现有产品的部分需求。

以冰箱为例,以下是替代的类型:

替代的类型

替代 描述
1 对 1 您正在逐步淘汰白色冰箱并过渡到黑色冰箱
1 对多 您正在逐步淘汰白色冰箱并过渡到黑色和不锈钢冰箱
多对 1 您正在逐步淘汰白色和黑色冰箱并过渡到不锈钢冰箱

随着一个产品的需求减少:

替代产品或竞争产品的需求上升。

替代对于技术产品或具有多次迭代的某些季节性物品特别有用。

注意:要添加替代,您必须为新项目拥有时间序列预测记录(除非您正在模拟逐步淘汰)。

请参阅时间序列预测记录

添加替代后,请勿移除它。随着新数据的可用,CCH Tagetik Supply Chain Planning 会自动正确更新两条记录。您只能在存在记录的地方添加替代。

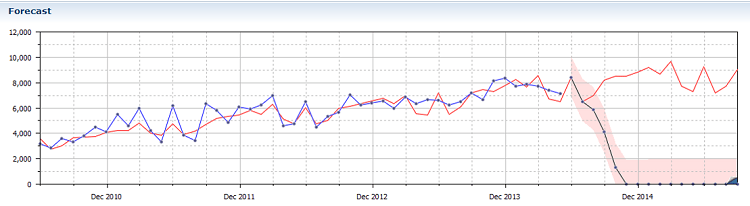

添加替代调整

  1. 在要逐步淘汰的项目的预测记录中,在调整和覆盖部分,在覆盖行的开头,单击覆盖图标().

请参阅打开和查看记录。 2. 在调整屏幕中,从调整类型列表中,单击 Supersession

调整屏幕

3. 设置以下参数:

调整参数

参数 描述
Replacement item 键入新项目的记录名称(如果模拟逐步淘汰,则留空)。
Transition start date 单击日历图标并选择过渡应开始的日期。如果将此字段留空,CCH Tagetik Supply Chain Planning 会计算手头和在途总量并将它们相加。基于此计算,确定缺货日期(逐日查看需求达到零需要多长时间)。例如,如果您在 10 月有 4000 单位的需求,CCH Tagetik Supply Chain Planning 将在该月 1 日至 15 日之间转移 2000 单位,然后在 15 日至月底之间转移 2000 单位。
Transition duration 键入过渡持续的天数。大多数过渡的持续时间为 0 天(除非您正在模拟手头库存)。当过渡持续时间设置为 0 时,所有项目在月底转移。即使您将过渡开始日期设置为月中,如果过渡持续时间设置为零,需求也会在月底转移。如果您将过渡持续时间设置为 1 或更大,则过渡在过渡开始日期发生。
Percent to transfer 键入要转移的现有需求的百分比。
Scale factor 模拟项目大小之间的差异。例如,如果您现有项目的单位大小为 500mL,而新项目的单位大小为 100mL,则应将比例因子设置为 5,因为您预计新项目的需求将是现有项目的 5 倍。如果大小变化相反,则将比例因子设置为 0.2。
4. 单击 OK

在将替代添加到替换项目的记录之前,您必须单击 OK。CCH Tagetik Supply Chain Planning 会自动将记录链接添加到调整和覆盖部分中的两条预测记录。 5. 保存您的更改。

请参阅将更改保存到记录
