Inventory EOQ ROL Record(中文)

您可以使用库存 EOQ ROL(经济订货量再订货水平)记录来指定使总持有成本和订货成本最小化的订货量。这些记录会考虑持有物料的成本与物料缺货时对业务造成的成本之间的权衡。

CCH Tagetik Supply Chain Planning 中提供了多种类型的策略记录。

参见策略记录

库存 EOQ ROL 记录可以包含以下部分的部分或全部:

  • 物料清单部分

参见经典模式中的 BOM 零件记录。 - 库存 EOQ ROL 部分

库存 EOQ ROL 部分

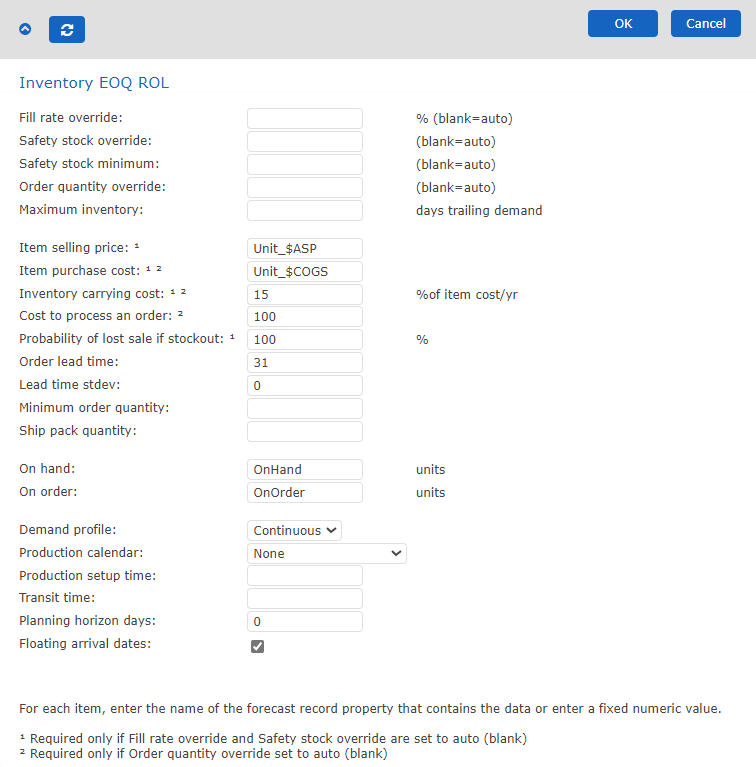

EOQ ROL 部分顶部的属性块包含覆盖值;它们优先于下方的属性集。

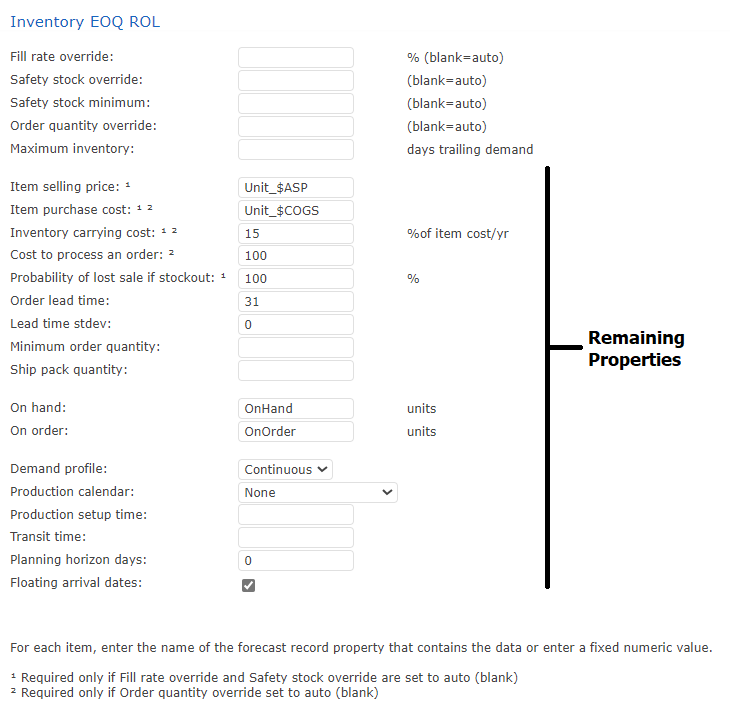

记录的 EOQ ROL 部分

虽然覆盖值优先,但您可以将数值保留在下方属性块中供将来使用(如果设置了覆盖值,这些数值将被忽略)。当您缺少下方属性块中所需的某些信息时,覆盖值非常有用。例如,如果您提供了填充率覆盖值和订货量覆盖值,则无需为中间属性块中标记为 1 或 2 的字段提供值。

如果您在安全库存覆盖值和订货量覆盖值之间平均分配(30 天/60 天),可以使用这些参数创建新的策略记录。

注意:某些字段可能已包含值,例如提前期。管理员为每条记录配置这些值。通常无需更改。高级用户和管理员可以在设置屏幕中查看、添加或编辑属性值。

警告:请谨慎编辑策略记录,因为您对策略记录所做的任何更改都会影响应用该策略的每条记录。

以下是关于覆盖属性的详细信息。

EOQ ROL 策略覆盖属性

覆盖属性 描述 允许的值
填充率覆盖值 要确定目标填充率,请比较过量成本(库存过多)与不足成本(缺货成本)。从较保守的策略开始,随着获得更多历史数据进行调整。如果填充率覆盖值设置为 99%,则随着时间的推移,在收到的 100 个订单中,您将满足 99 个订单并对 1 个订单进行延期交货。对于需求零星分布的物料,95% 的填充率可能看起来合理,但由于历史数据点较少,您的计算可能会有偏差。例如,单次销售高峰会影响计算,并可能导致较高的安全库存水平以应对未来潜在的高峰。您可以从物料历史记录中剔除销售高峰来进行调整。这就是为什么最好从保守的策略开始并逐步调整。您可能有的任何合同要求都应设置为填充率覆盖值。 - 固定值(例如 14) - 字段属性名称(预填充)
安全库存覆盖值 通常仅在值应为零(0)时才使用安全库存覆盖值。您也可以按天数指定安全库存(例如 30 天的库存量),以始终覆盖 X 天的未来需求。当按天数指定时,CCH Tagetik Supply Chain Planning 将需求预测分解为每日数值,然后根据每日需求预测和未来订单到达时间计算所需的库存量。从月度需求到每日需求的分解是在一个月内的各天之间均匀分配的。安全库存使用标准计算确定,但有一些例外情况,如考虑季节性、需求不确定性等。CCH Tagetik Supply Chain Planning 根据填充率和预测不确定性每日计算。 - 固定值(例如 14) - X 天(例如 7 天) - 字段属性名称(预填充)
安全库存最小值 安全库存永远不会低于此字段中输入的值。 整数
订货量覆盖值 下单的单位增量:从订单日期开始的需求天数加上提前期。例如设置为 60 天,则每隔一个月下单一次。 - 固定值(例如 14) - X 天(例如 7 天) - 字段属性名称(预填充)
最大库存 您希望保持在手库存的最大天数。例如,如果将此设置为 60 天,则最大在手库存覆盖 60 天的预测需求。 固定值(例如 6)

其余属性提供库存的自动优化。

EOQ ROL 优化

要优化利润,必须平衡持有库存的成本与缺货的成本。

以下是关于其余属性的详细信息。

EOQ ROL 属性

属性 描述 允许的值
物料销售价格 物料的净销售价格;使用物料记录字段计算。例如,Unit_$ASP 从记录的 ASP 字段提取数据用于计算。 - 固定值(例如 14) - 字段属性名称(预填充)
物料采购成本 物料的平均采购价格;使用物料记录字段计算。例如,Unit_$COGS 从记录的 COGS 字段提取数据用于计算。 - 固定值(例如 14) - 字段属性名称(预填充)
库存持有成本 物料成本每年的百分比(例如资金、保险成本、变质风险和仓库空间)。 - 固定值(例如 14) - 字段属性名称(预填充)
订单处理成本 包括处理订单的所有成本(例如创建采购订单、发送给供应商、固定运输成本和收货成本)。 - 固定值(例如 14) - 字段属性名称(预填充)
缺货时丢失销售的概率 缺货成本为 $X。请记住缺货的无形损失,例如商誉损失。 - 固定值(例如 14) - 字段属性名称(预填充)
订单提前期 下单到收货之间的天数。 - 固定值(例如 14) - 字段属性名称(预填充)
提前期标准差 提前期不确定性的天数。 - 固定值(例如 14) - 字段属性名称(预填充)
最小订货量 供应商愿意销售的特定产品的最低数量。 - 固定值(例如 14) - 字段属性名称(预填充)
运输包装数量 供应商愿意发货的最小包装。 - 固定值(例如 14) - 字段属性名称(预填充)
在手库存 拥有的总单位数。 - 固定值(例如 14) - 字段属性名称(预填充)
在途订单 已订购的单位数(尚未到手)。 - 固定值(例如 14) - 字段属性名称(预填充)
需求特征 物料需求的连续性;值为: - 连续:订单每天都有。 - 工作日:订单仅在工作日下达。 - 连续 - 工作日
生产日历 生产日历允许您输入影响整体计划或影响特定物料的非工作日(节假日和休假日)。参见生产日历 选择日历
生产准备时间 生产准备所需的天数。例如,工厂需要 6 小时来切换工厂设备以开始新一轮产品生产。 整数
运输时间 运输产品所需的天数。例如,如果物料在国家的另一端制造且必须通过火车运输,则需要额外 3 天来运输该物料。 整数
最大订单提前量 这是提前整个订单所需的最大天数。理想情况下,此字段用于 BOM 资源记录。BOM 资源记录可以提前订单以解决产能约束。被提前的订单在订单计划中带有 * 标记。最大订单提前量用于限制订单可以提前的天数。例如,系统为解决产能约束可能最终将订单提前一年,这将导致库存过剩。此选项可以控制 BOM 资源为解决产能约束而提前订单的程度。 整数
浮动到达日期 项目网络中任务可以延迟而不导致后续任务延迟的时间量。理想情况下,此字段用于系统中提前订单时。此选项允许系统提前整个订单,勾选此框后订单日期和到达日期都会提前。 勾选后,此值允许浮动到达日期
优化产能 允许软件通过让 BOM 资源记录自动提前订单来解决产能约束,从而优化产能。例如,如果希望获得整托盘以获得最佳运输价格,则需要优化产能。如果未勾选此框,则 BOM 资源只能突出显示产能约束但无法解决。 勾选后,此值允许系统优化产能
